Ultimata la realizzazione dei micropali a monte della sottostazione elettrica di Pietragrossa

Ritratto di Saro Di Paola

14 Ottobre 2024, 09:04 - Saro Di Paola   [suoi interventi e commenti]

Versione stampabileInvia per email

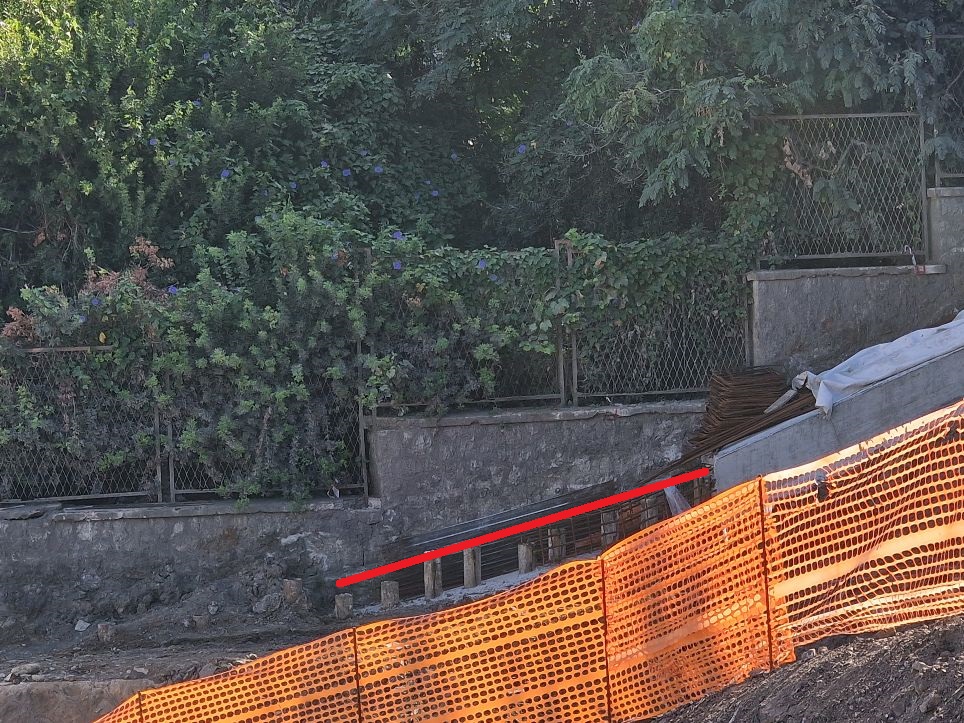

La settimana scorsa è stata ultimata la realizzazione dei micropali della paratia di presidio dell’area di cantiere a monte della sottostazione elettrica di Pietragrossa.

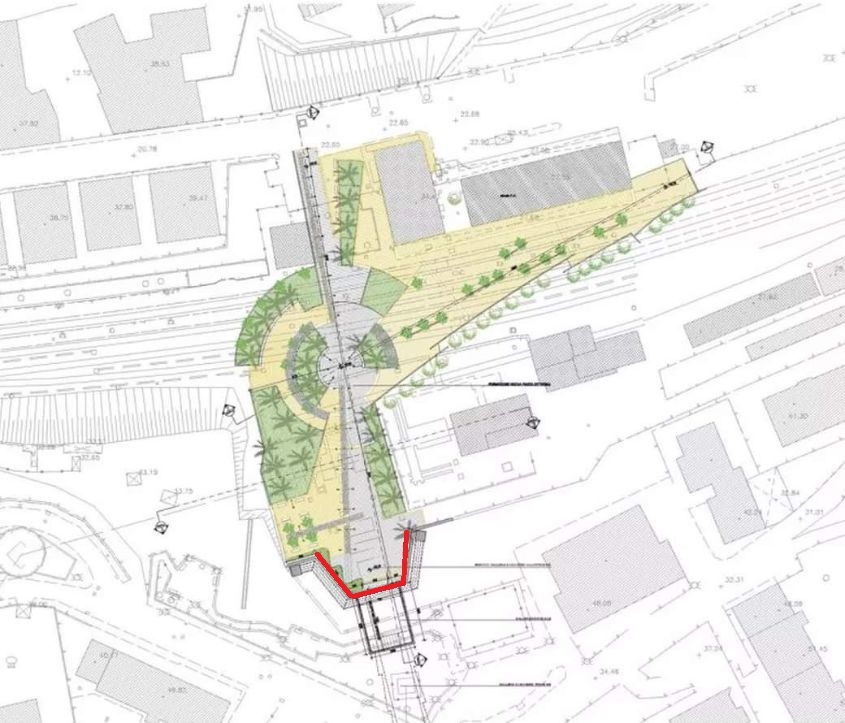

Sono stati aggiunti i micropali necessari per completare i segmenti, orientale ed occidentale, della sua forma trapezia.


Intanto nella realizzazione della canna lato monte della galleria Cefalù, la talpa Margherita è avanzata sino alla parte più occidentale dello Spinito, senza aver causato problema alcuno agli edifici sinora sottopassati.

Con la modalità di avanzamento a pressione era nelle previsioni.
A non essere nelle previsioni sono i tempi annunziati nella cerimonia dell’accensione simbolica della talpa svoltasi ad Ogliastrillo il 3 marzo del 2022.

In quella occasione è stato detto che le due canne sarebbero state ultimate entro il mese di novembre del 2024 e che l’intero raddoppio sarebbe stato completato entro il 2025.
Siamo a metà ottobre 2024, e per ultimare le due canne mancano oltre 10.000 metri degli oltre 12.600 della loro lunghezza complessiva.
Come ho scritto il giorno dopo, www.qualecefalu.it/node/24349 , in quell’occasione sono stati  dati numeri, non sono state annunziate date.

Saro Di Paola, 14 ottobre 2024
